海事服务网|新闻中心|航运|船舶|海事|港口|船员|图片|人物|企业|指数|专题|潮汐
潮汐表 艘船宝
船舶 > 船舶新闻 > 正文

大连中远船务抢修大型集装箱船“威尼斯”轮

来源:国际船舶网  2017-04-07  我要评论

导读:

“威尼斯”轮隶属世界第三大航运公司法国达飞航运集团,由于船舶进厂前已有了货期,3月19日进厂,必须要赶在26日开航。留给大家的时间只有短短的6天6夜。要想顺利完成船东的各项工程,需要缜密的策划和协同,任何一个环节出了问题都可能影响船期。

大连中远船务抢修大型集装箱船“威尼斯”轮

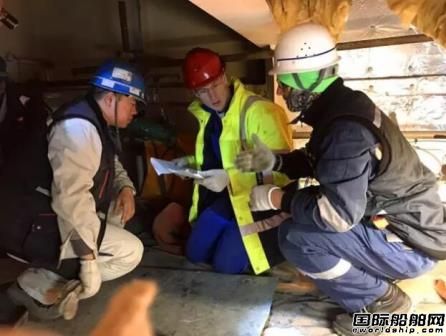

3月26日,大连中远船务承接的7500TEU集装箱船“威尼斯”轮完成了全部修理工程,出坞开航。 为了保证货期,在修船系统的通力协作下,这艘与浪漫的意大利水城同名的大型集装箱船短短6日就完成了多项修理工程。船舶开航时,船长通过高频电台向总管小组及参与工程的施工人员表达了敬意。

大连中远船务抢修大型集装箱船“威尼斯”轮

“威尼斯”轮隶属世界第三大航运公司法国达飞航运集团,由于船舶进厂前已有了货期,3月19日进厂,必须要赶在26日开航。留给大家的时间只有短短的6天6夜。要想顺利完成船东的各项工程,需要缜密的策划和协同,任何一个环节出了问题都可能影响船期。

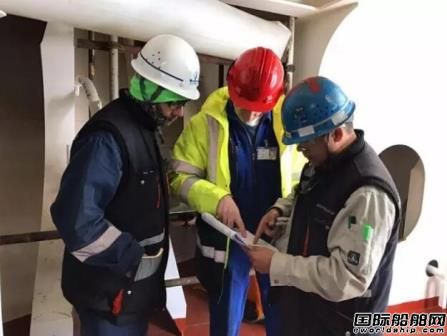

船舶靠泊后,总管小组人员及施工队伍立即奔赴现场勘验工程,根据船东图纸利用不到1个小时就把所有需要搭架子的地方确定好,只用了4个小时就把艏物料间、艉舵机间以及二氧化碳间的系泊加强所需的脚手架搭设完毕;施工人员也利用夜里时间将缆桩、缆孔位置提前勘验完毕,并在第一天夜里就开始进行外板LOGO的划线工程。架子搭好后,车间工艺员根据船东图纸现场测量,检查图纸,进行套料及下料一直忙到夜里十点多。

大连中远船务抢修大型集装箱船“威尼斯”轮

在安装新的缆桩缆孔时,车间工艺发现了艉部缆桩布置似乎不合理。车间随即组织工艺、施工队伍详细研究系泊加强的施工图纸,并将修改方案连夜递交了船东。经过DNV船级社的审验,修改方案得到了通过。夜里10点,船搭好登船梯后,主管带着3名工艺分成艏艉两组,将白天遇到的问题现场勘验,能现场解决的直接下料。而施工队伍则利用所有可以利用的时间,在夜里就开始进行大面积施焊作业,为顺利开航争取了时间。两天后,车间在总管小组会议中向船东通报了交验的工程,船东机务即惊讶又高兴地说“白天要看这么多工程,有点吃不消!”。

船体工程结束后,修理的重点转移到了舾装工程上。船东特别关注“威尼斯”轮艏侧推间维修盖的维修项目。为了保证新更换的维修盖胶垫不漏水。车间直接在狭小的舱室内进行现场配钻头打孔,最终船东对胶垫的安装非常满意。

经过六天六夜的不间断施工作业,26日早上6点,焕然一新的“威尼斯”轮出坞开航。所有的工程终于结束后,总管小组的所有人员都为此松了口气。作为在运的大型集装箱船舶,保证船期,在有限的时间内完成所有工程,保证船东利益,是每一个修船人的准则。船舶开航后,车间还专门召开了项目总结会,总结经验和不足,为今后承接更高质量、更高要求的船舶修理工程打下基础。

① 凡本网注明“海事服务网CNSS”的信息作品(包括文字、图片等作品,下同),版权均属于海事服务网所有,任何单位或个人如偶有转载、摘编和发表本网信息作品,请注明“来源:海事服务网CNSS”。如需要经常性转载、摘编和发表本网信息作品,请事先与本网联系。

② 凡本网注明“来源:XXX(非海事服务网CNSS)”的作品,均转载自其他媒体,转载目的在于传播更多信息,不为其版权负责。如果您发现网站上有侵犯您的知识产权的作品,请与我们取得联系,我们会及时修改或删除。

CNSS官方帐号
延伸阅读
我来说两句 已有0条评论,

    您的评论通过审核后将发布成功

点击图片更换

史略
百科
CNSS产品库
  • 潮汐表
  • BDI
  • 船舶定位
  • 船员模拟考试
